今天(9月9日),廣西南寧抽水蓄能電站引水水道充水一次成功,標志著電站的輸水系統工程全面建成完工,為年內建成投產打下堅實基礎。

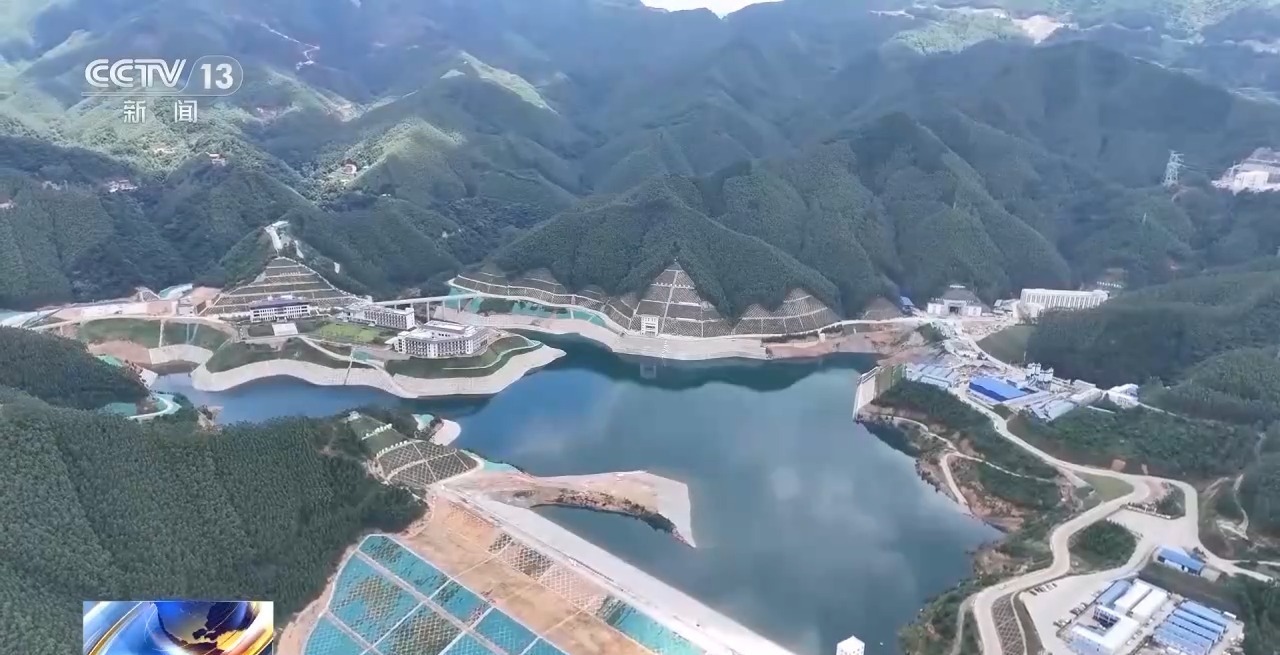

位于廣西南寧市武鳴區的南寧抽水蓄能電站經過19天的引水水道充水,分段給長1737米、最大直徑達9米的水道,注入約11萬立方米的高壓水流,首次充水完成后,標志著該抽水蓄能電站輸水系統工程,全面建成完工。

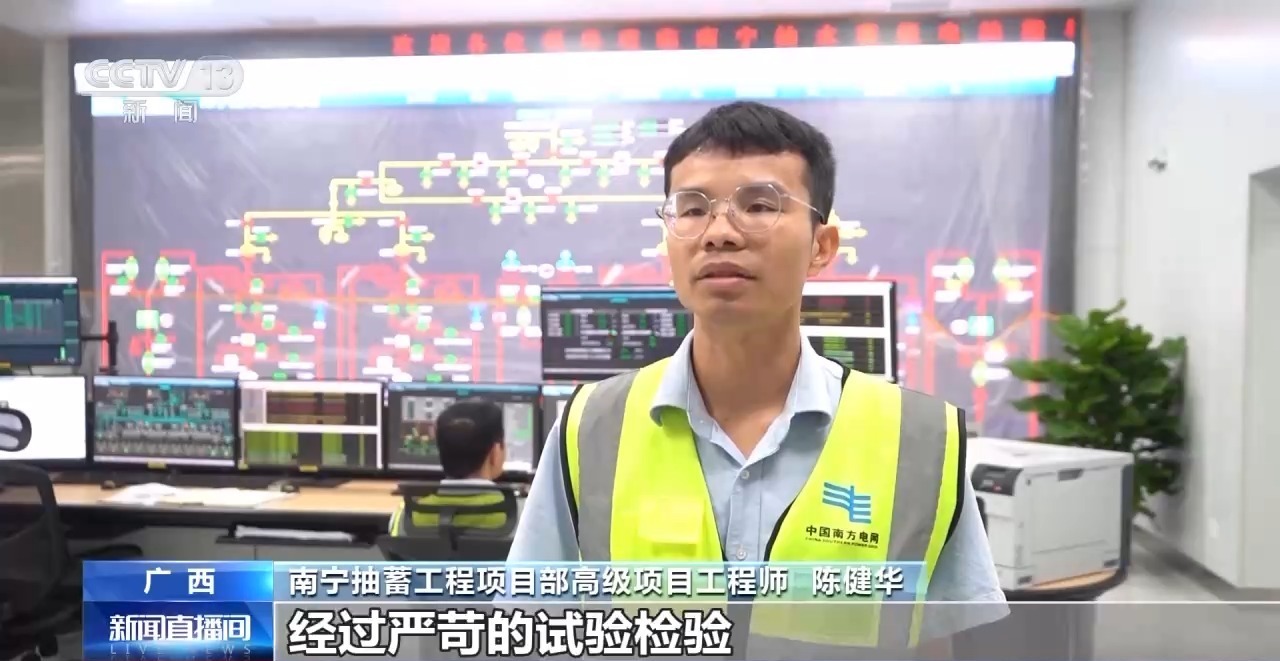

廣西南寧抽蓄項目部高級項目工程師 陳健華:經過嚴苛的試驗檢驗,水道各項性能指標優良,最大承壓能力超過5兆帕,相當于在1平方米面積上要承受250輛汽車疊放的壓力。
據了解,南寧抽水蓄能電站是國家“十四五”能源重大工程,2022年7月主體工程開工,總規模120萬千瓦,總投資約80億元,抽水蓄能電站在負荷低谷時用電抽水,負荷高峰時放水發電,建成后每年最多可消納清潔能源25億千瓦時。
