記者日前從貴安發展集團旗下城投集團獲悉,由該公司承建的貴安新區數字經濟產業集群B區-新能源新材料產業集群南區電力管廊項目已全線貫通,并完成全部作業面移交工作。
據介紹,該項目苗木于今年2月11日開始移栽施工,土建工程于3月5日開工建設。截至目前,綠化工程、土石方工程、邊坡支護工程、主體結構工程、防水工程、附屬工程已全部完成,路基工程路基回填完成約99%。

“項目全部作業面已于8月8日移交給電纜安裝單位,比計劃時間提前了2天。”貴安城投集團該項目負責人表示,在項目建設過程中,面臨著多處雨污水管、燃氣、重要光纜等管線遷改、工期緊張等困難,項目部管理人員多次召開會議討論、研究,制定專項施工方案,有序安排設備進場時間,提供施工技術有力支持,并確保現場安全質量管理有序。僅用半個月完成綠化苗木5000余株移栽,僅用5個月完成28萬方土石方開挖、7000余米混凝土管廊澆灌及附屬工程消防管和橋架等安裝施工,跑出了項目建設的“加速度”。

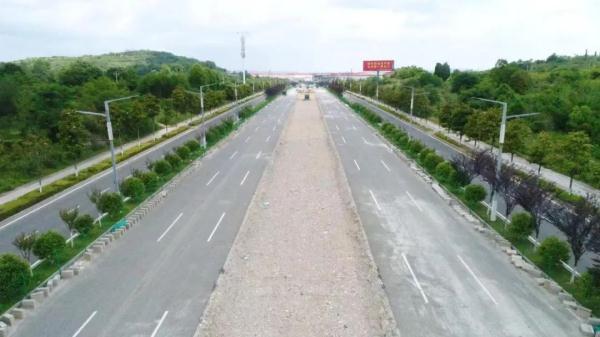

據了解,該項目位于馬場科技新城,起點接林卡變電站,終點至寧德時代變電站,全長7.095km,采用分段方式建設,為全封閉鋼筋混凝土結構。線路沿百馬大道中央分隔帶下敷設,在K6+577處橫穿百馬大道后進入寧德時代廠區。項目建成后,將為寧德時代、興業銀行數據中心等重點項目的電力需求提供強力支撐,進一步完善貴安新區基礎設施建設,助力新區高質量發展。
記者 張鵬
