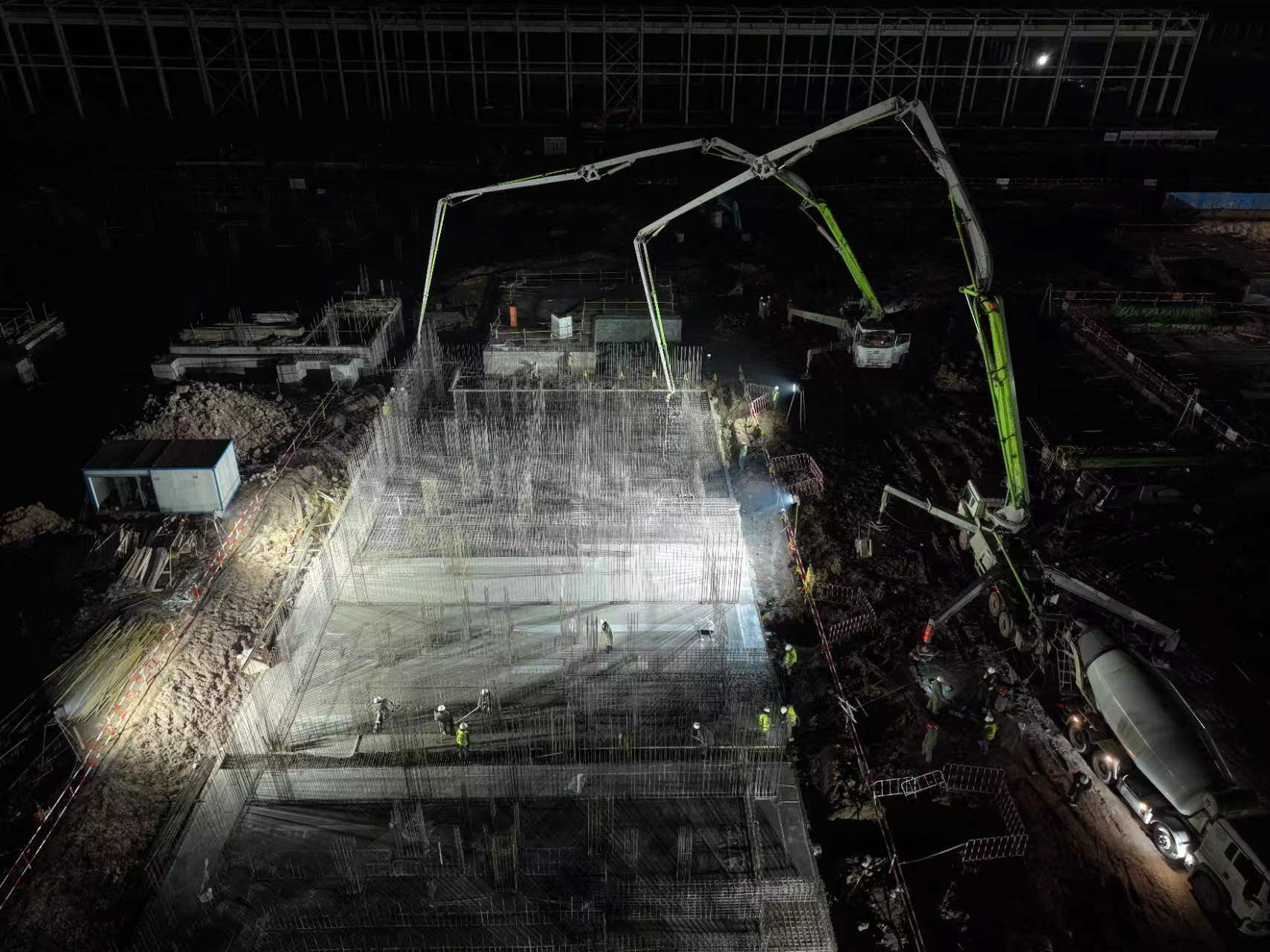

荊楚網(湖北日報網)訊(通訊員 鄒晶皓)1月25日,大冶±800千伏換流站工程圓滿完成極2低端換流變筏板基礎大體積混凝土澆筑工作,標志著大冶換流站換流區主體結構施工進入關鍵階段。

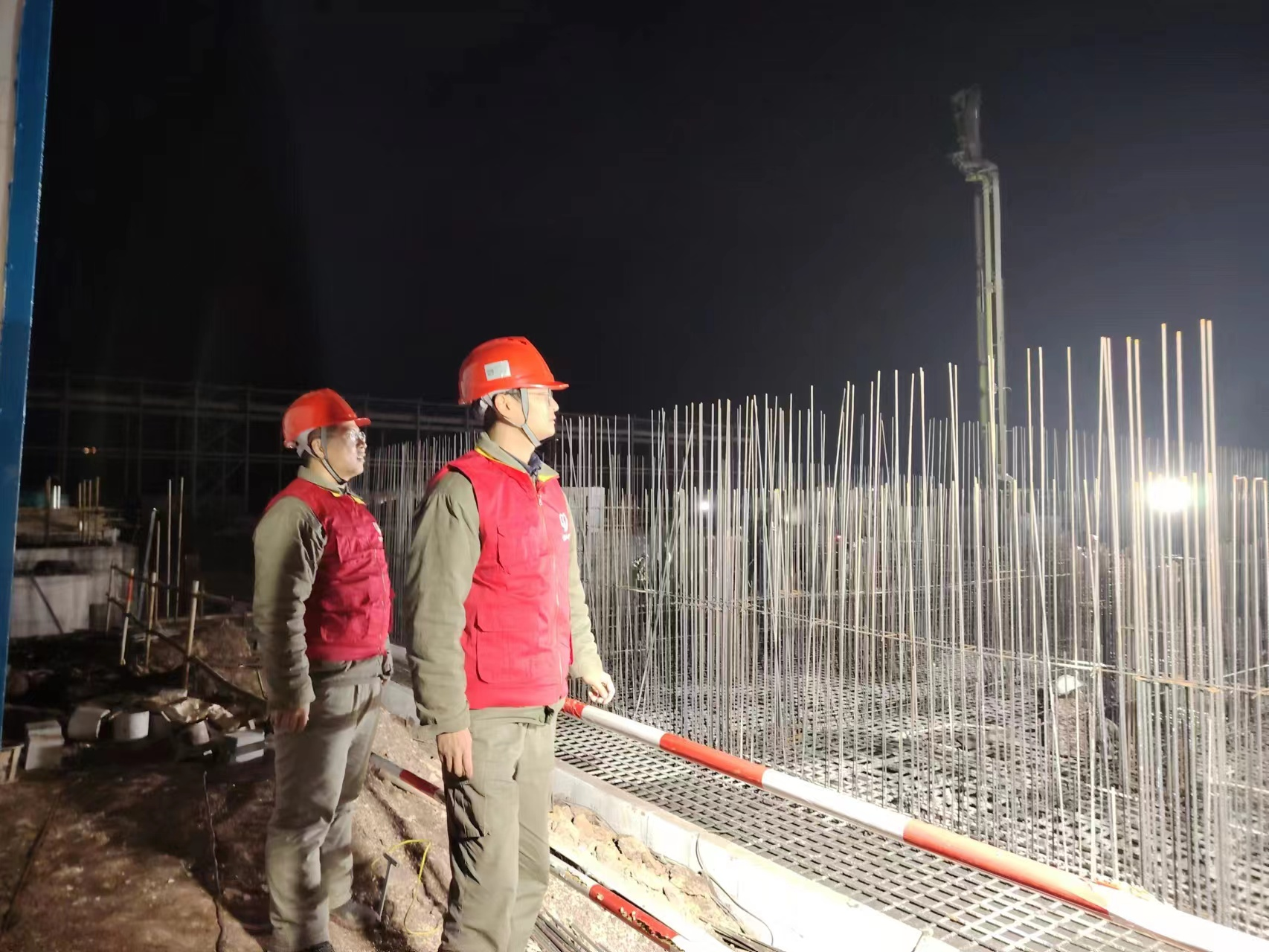

為確保換流變筏板基礎大體積混凝土澆筑萬無一失,施工前,業主項目部組織全體參建人員對專項施工方案開展安全技術交底工作,明確本次施工的人員管理分工、物資準備、質量檢查重點、泵車和罐車的停靠點位、澆筑施工順序、后澆帶留設方式;確保混凝土澆筑質量。

施工當天,全體人員明確責任分工,在既定崗位嚴陣以待。一是加強混凝土連續供應管理,增強混凝土運輸車輛的配送能力,加強屬地協調溝通力度,避免確保滿足連續澆筑的要求;二是加強現場施工過程管控,持續檢查模板支撐系統的承載能力、剛度和穩定性,避免出現“脹模”現象。三是加強混凝土質量驗收,針對冬季大體積混凝土施工,及時開展混凝土塌落度及入模溫度檢測工作,嚴控混凝土內外溫差,杜絕出現結構型裂縫,保障基礎施工工藝質量。

據悉,大冶換流站將連續3天持續奮戰,相繼完成雙極低端、極2高端換流變筏板基礎大體積混凝土澆筑工作,為2024年高效推進工程建設打下堅實基礎。
