“看,那是一基新電力鐵塔,整整高出附近樹木10多米。”昨日,在武當山瓊臺一半山腰,國網丹江口市供電公司員工周祥龍指著一基鐵塔介紹說,“武當山上的綠色植被再也不用年年‘剃頭’了!”

武當山瓊臺35kV變電站1998年建成投運,是武當山景區內唯一一座變電站。20多年來,該變電站為武當山景區發展作出了積極貢獻。
受當時資金及設備技術等因素限制,該變電站建設標準低,經20多年運行,設備老化嚴重,線路單一,抗惡劣天氣狀況差,無法滿足景區發展要求,且存在較大安全風險。
2020年,十堰對武當山瓊臺35kV變電站與線路進行升級改造,由單線單變升級為雙線雙變,變電容量也由4000千伏安增至12600千伏安,建成無人值守且可遠程操作的現代化智能變電站,能滿足武當山景區及周邊鄉鎮未來10至15年用電需求。

過去,武當山瓊臺數十基桿塔,桿塔高多為12米或15米。由于武當山瓊臺有很多植被古木參天,不少樹木高度直抵電力電纜線。“有些樹木一年就能長高1-2米,樹長高了,就得‘剃頭’!”周祥龍說,他們為此每年投入大量人力物力財力對樹木修剪,一定程度影響武當山良好植被。

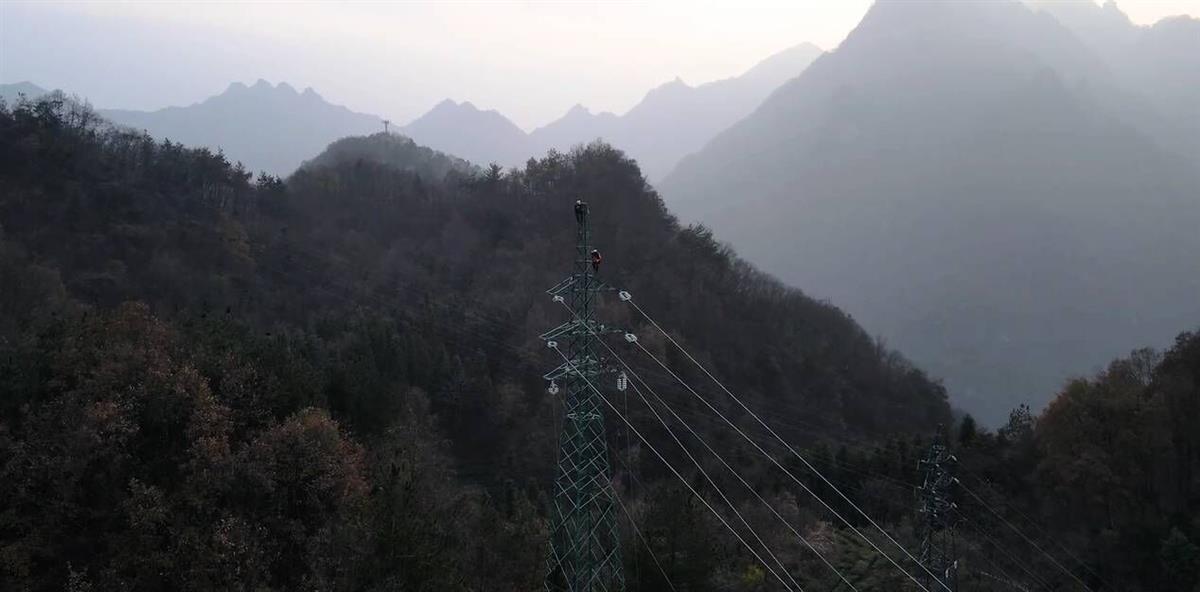

為避免或減少后期線路維護修剪線下樹木,保護武當山良好植被,去年他們對武當山瓊臺輸電線路升級改造時,將新改或新建的鐵塔全面予以升高,89基鐵塔平均升高約10米,其中最高鐵塔升高至42米,比過去整整高出30米,他們為此多投入2000多萬元。周祥龍估測說:“鐵塔升高后,每年少砍伐樹木大約2萬多株!”
過去用人力牽放線須砍伐一條步行通道,去年他們采用無人機與張力機進行空中牽放線,大大減少施工過程中林木砍伐量;他們還一改鐵塔基礎施工“大開挖”方式為人工掏挖方式,大大減少對土壤巖石及綠色植被的擾動破壞。
