荊楚網(湖北日報網)訊(通訊員何厚英)風卷寒云,滿眼雪域。2021年12月28日,恩施市新塘鄉海拔1200余米的高山上,白鶴灘至江蘇±800千伏特高壓交直流輸電工程湖北恩施市段N3680號鐵塔現場,工人正在安裝瓷瓶等鐵塔附件。

據了解,“白江線”工程是貫徹國家“西電東送”戰略部署、落實“碳達峰、碳中和”行動的重點項目,也是國家電網構建新型電力系統的典型示范工程。該工程在恩施市范圍內有104基塔位,占地共51340.91平方米。
空中俯視,從恩施市新塘鄉、沙地鄉延伸至崔壩鎮數十公里地界里,一百余基嶄新的鐵塔矗立在祟山峻嶺、陡壁懸崖之上,銀線空中穿梭像一條電力的星河大道。
交叉跨越施工,全程護航安全
“白江線”工程恩施市段N3680—N3681號鐵塔間須跨越110千伏和35千伏線路,跨越施工線路長度約800米。
自2021年12月18日以來,國網恩施市供電公司配合特高壓工程,對被跨越的110千伏新紅線和35千伏新馬線實施了停電,調控分中心將被跨越線路進行T接,將恩施市紅土鄉以及新塘鄉部分用戶負荷加載到另一條35千伏線路上滿載運行。
停電施工,特高壓施工多了一份保障,但當地供電安全卻增加了一份風險。為此,國網恩施市供電公司強化風險管控和應急處置,新塘供電所抽調專班,全程護航工程施工安全。嚴格執行領導干部帶班制度和24小時值班制度,確保突發事件反應迅速、應對有序。同時,組織員工開展走訪,向客戶做好宣傳講解工作,排查線路設備隱患,獲得了客戶們支持。
工程建設中,恩施市政府專項工作領導小組,各區域自然資源、林業、財政、派出所、供電等部門組建成屬地工作小組和紀檢監察專班,面對跨越鐵路、公路及高電壓等級電力線路多,交叉作業、近電等眾多高風險作業,以及諸多協調困難,都做到了屬地化協調、協同高效推進。
楊俊杰示范班,白加黑加緊干

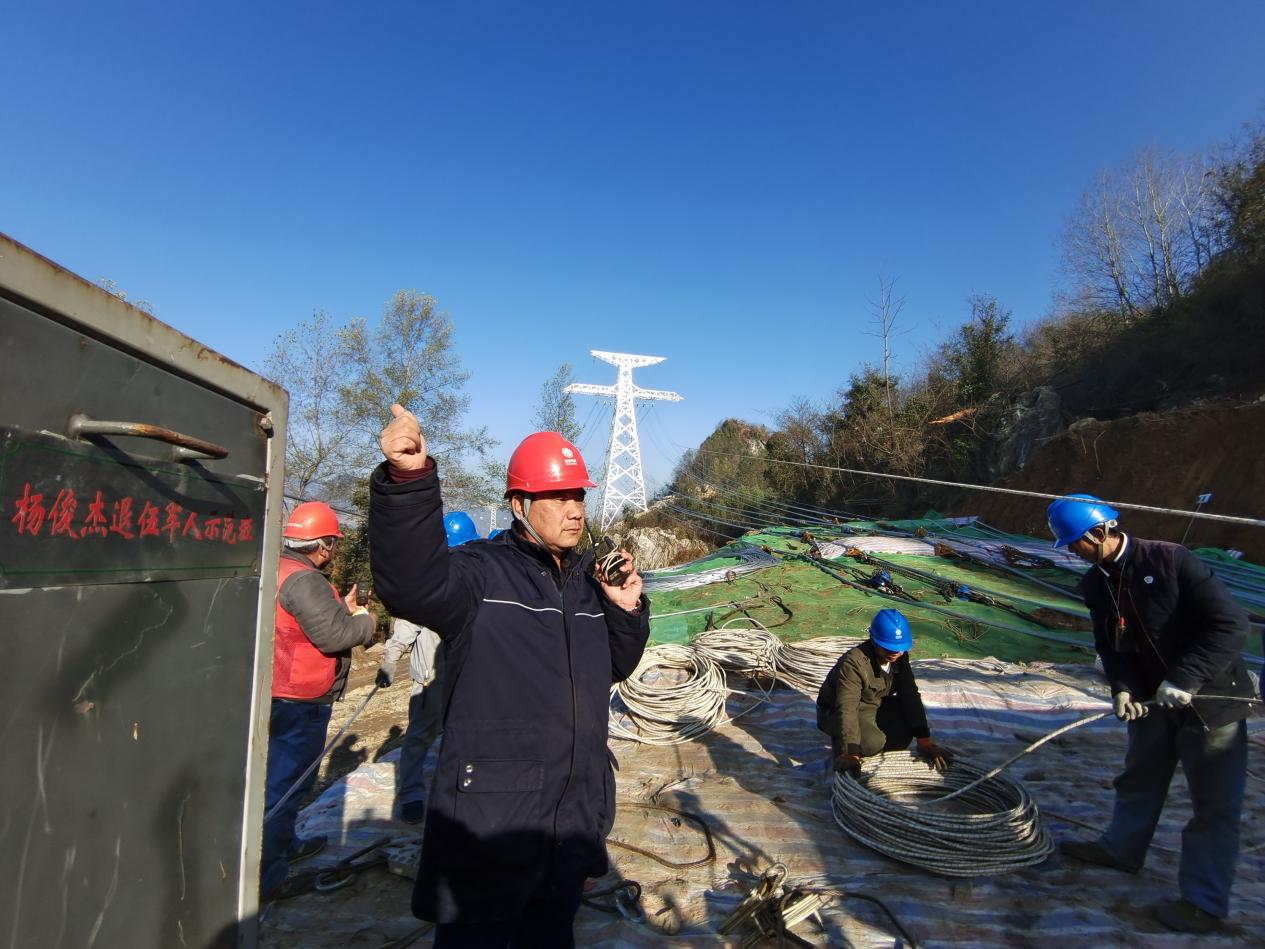

“大家注意啦,開始放線啦!”一口河南腔調,在新塘段N3680塔前響起來,指揮喊話者的就是該工程建設方——河南省變電工程有限公司安裝二公司員工楊俊杰。

N3680塔前方一塊空地上,機器轟鳴,這是一處放線張力場。在這里施工放線的是楊俊杰退伍軍人示范班。43歲的楊俊杰,國字型的大臉龐上,總是帶著微微笑意。他邊通知隊友們安全工作,邊操作張力放線機器開關。他的手中拿著一個對講機,他還負責與牽引場施工負責人相互聯系,配合施工。
恩施大山地形條件差、線路結構復雜、交叉跨越多。楊俊杰介紹:該工程9個月的工期很短,正因為工期緊,加之停電施工,他的示范班全員加大馬力,每天都白加黑加班加點地搶著干。
“每基塔上有12根¢1000平方毫米的導線、外加1根地線1根光纖線,今天開始放最后一根啦!”楊俊杰說。
高空安裝弄舞影,傲雪施工沖刺行
自12月24日夜間起,恩施市境內出現強降溫、雨雪冰凍及局部大風的天氣,降溫幅度大,高海拔地區中到大雪,局部出現暴雪,陣風局部達7級以上。

惡劣的天氣讓特高壓工程火熱的施工不得不暫停。“27日雪太大,我們停了一天。再不能等了,工期催得緊啊。”河南省變電工程有限公司安裝二公司附件安裝班安全員馬國倉介紹。
12月28日,雪停了,滿山遍野間的積雪卻并未消融。寒風依然凌冽,但附件安裝班全員又開干啦。

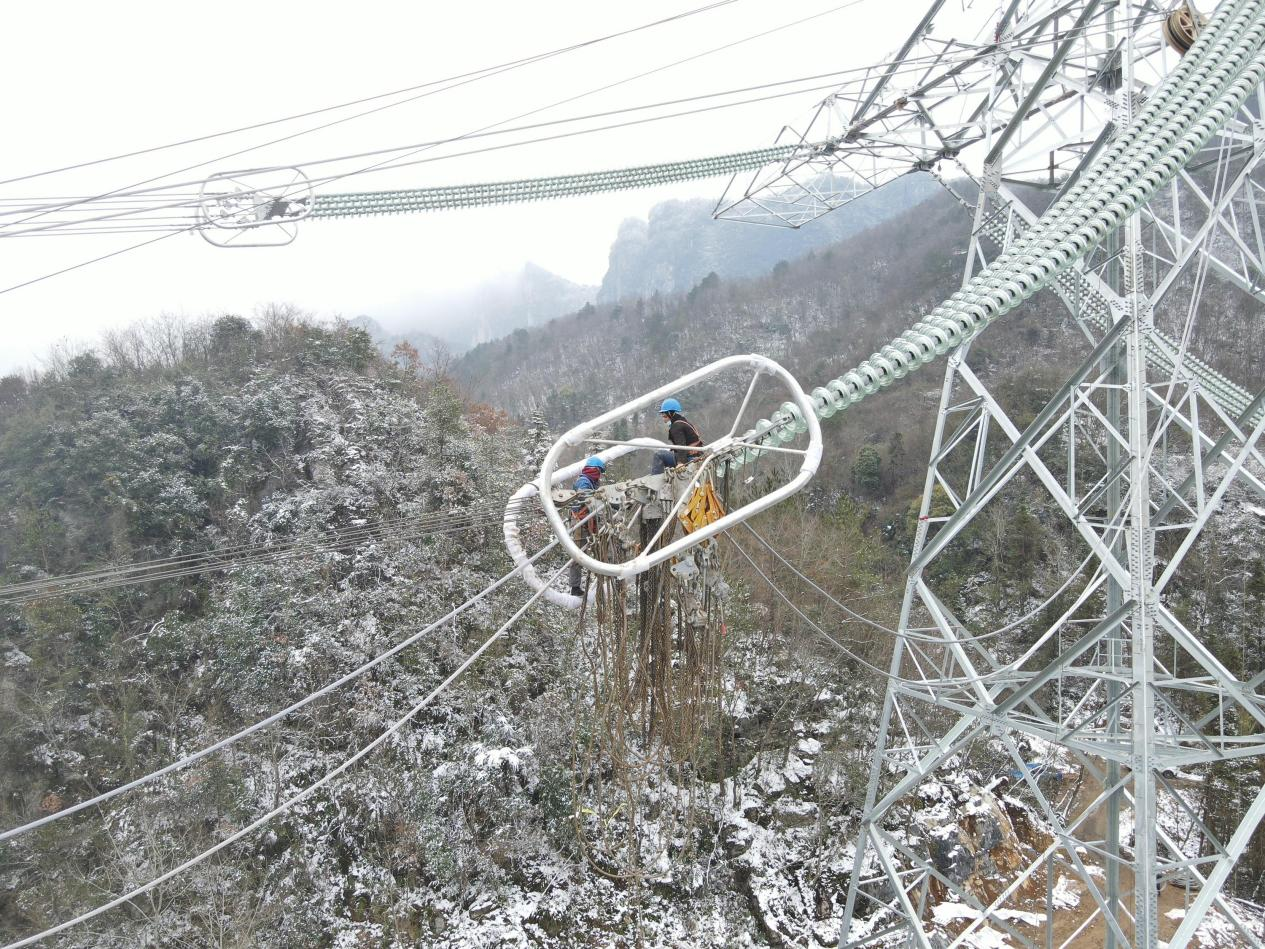

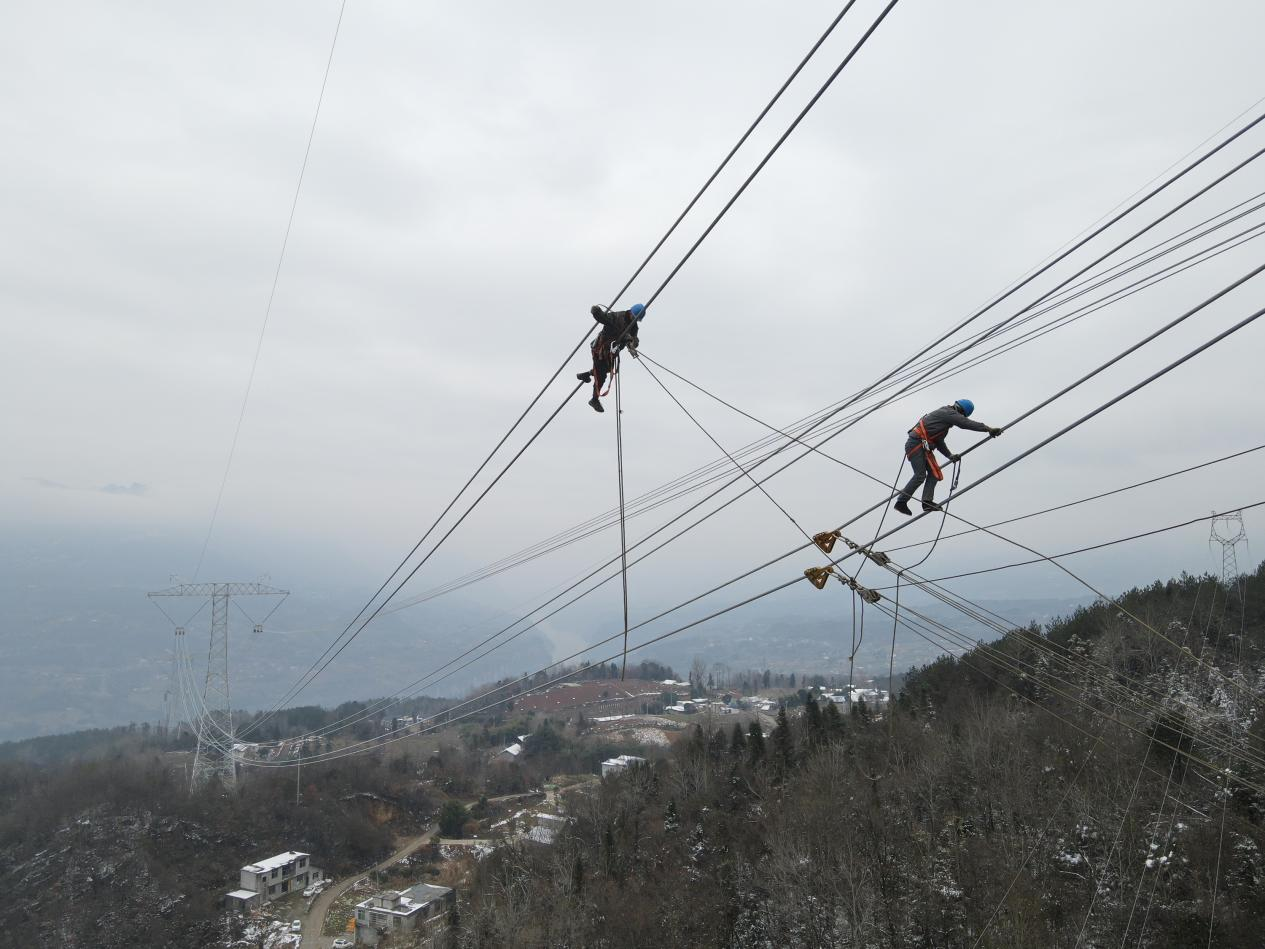

N3680鐵塔下,工作負責人魯飛通知大家一起安裝好均壓環,升空。隨后,魯飛帶領4名高空作業技術人員登塔,并展開了高空安裝工作。耿盛龍、何國忠兩人全副武裝,健步走在¢1000平方毫米的導線上,動作輕快,如履平地。他們倆此時的工作就是在地面絞磨機的遷引下,輔助著用滑輪拉動均壓環、拉動兩串供146片瓷瓶,慢慢地、安全地升空……
“為了早點恢復被跨越線路供電,我們的工人吃飯都在鐵塔上,加班加點地干,確保按時施工任務。”施工負責人魯飛說。
Copyright ? 2001-2025 湖北荊楚網絡科技股份有限公司 All Rights Reserved
互聯網新聞信息許可證 4212025003 -
增值電信業務經營許可證 鄂B2-20231273 -
廣播電視節目制作經營許可證(鄂)字第00011號
信息網絡傳播視聽節目許可證 1706144 -
互聯網出版許可證 (鄂)字3號 -
營業執照
鄂ICP備 13000573號-1
鄂公網安備 42010602000206號
版權為 荊楚網 www.cnhubei.com 所有 未經同意不得復制或鏡像
