荊楚網(湖北日報網)訊(通訊員 余明明)“山體巖石比較破碎,巖石是順層巖質邊坡,錨索起到預應力作用,產生邊坡抗剪性能增大,增加邊坡穩定性。”6月10日,在竹山縣潘口水庫大壩下游150米的抽水蓄能電站施工現場,現場負責人李江明介紹,廠房后邊坡土石方開挖和支護正同步進行,施工人員正將長達40米的錨索穿進山體。

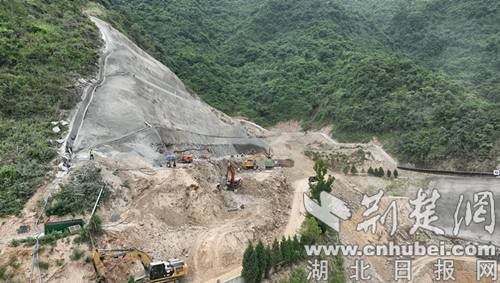

施工現場。 通訊員 供圖

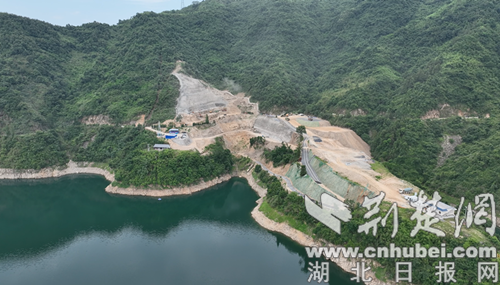

施工現場。 通訊員 供圖
潘口抽水蓄能電站是省級重點實施項目,該項目建成后,利用電力負荷低谷時的電能抽水至上水庫,在電力負荷高峰期再放水至下水庫發電,具有調峰、調頻、調相、儲能、系統備用和黑啟動等功能,是具備大規模開發條件的電力系統綠色低碳清潔靈活調節電源。
自2021底開工以來,項目主體工程建設正全面推進。據悉,抽水蓄能電站廠房后邊坡支護共有十級構成,邊坡垂直高度達到172.5米,開挖總方量280萬立方米左右。目前,已完成5級邊坡開挖支護,現在正在進行6級和7級土石方開挖和支護,開挖方量約有50多萬立方米。
潘口抽水蓄能電站總裝機29.8萬千瓦,裝設2臺單機容量14.9萬千瓦的可逆式水泵水輪機組。樞紐工程主要由地下輸水系統、地面廠房及開關站等組成。上水庫為潘口電站水庫,下水庫為小漩電站水庫。為加速輸水隧洞施工進度,施工人員正在全力推進兩條支洞的施工。
潘口抽水蓄能項目部副經理王康說,目前,一號支洞開挖進尺168米,二號支洞開挖進尺159米。這兩條支洞主要是為主洞開挖服務的,到達終點樁號后,現場由2個工作面變為4個工作面,這有利于工期的節約,1號支洞的節點工期計劃7月底完成,2號支洞的節點工期計劃10月底完成。
據了解,竹山縣實行“專家指導、專班推進、專人對接”,全力配合施工單位建設。竹山縣政府辦副主任鄒本軍介紹,建設單位正爭分奪秒搶工期,確保今年廠房邊坡及1#、2#施工支洞開挖支護完成。
潘口抽水蓄能電站預計于2026年建成并投產發電,投產后,年發電量可達3.5億千瓦時,對十堰市發展清潔能源,進一步優化電力結構,促進“雙碳”目標落地見效具有重要意義。
Copyright ? 2001-2025 湖北荊楚網絡科技股份有限公司 All Rights Reserved
互聯網新聞信息許可證 4212025003 -
增值電信業務經營許可證 鄂B2-20231273 -
廣播電視節目制作經營許可證(鄂)字第00011號
信息網絡傳播視聽節目許可證 1706144 -
互聯網出版許可證 (鄂)字3號 -
營業執照
鄂ICP備 13000573號-1
鄂公網安備 42010602000206號
版權為 荊楚網 www.cnhubei.com 所有 未經同意不得復制或鏡像
